Herstellen Goejanverwellesluis

De Goejanverwellesluis in Hekendorp is buiten gebruik gesteld nadat er gebreken zijn geconstateerd die niet eenvoudig te verhelpen zijn. Het waterschap gaat de monumentale sluis herstellen zodat weer veilig kan worden gebruikt voor het waterbeheer en de scheepvaart. De sluis wordt drooggezet voor de werkzaamheden. Het herstel van de sluis duurt naar verwachting tot in de zomer van 2026.

De monumentale Goejanverwellesluis is een belangrijke schakel voor de recreatievaart tussen de Gekanaliseerde Hollandsche IJssel (GHIJ) en de Oude Rijn, via de Dubbele Wiericke. De sluis regelt ook het doorlaten van overtollig water, om wateroverlast in Polder Groot- Hekendorp tegen te gaan.

Ervaart u overlast tijdens de werkzaamheden? Heeft u vragen of wilt u iets anders met ons delen? Laat het ons weten.

Doorkijk naar mei, juni en juli

In de komende maanden worden de funderingsplaten versterkt. Daarna brengen we een betonlaag aan op de houten vloer. Voor de zomer verwijderen we de droogzetvoorziening. Tot slot wordt het werkterrein opgeruimd.

Als alles volgens planning verloopt, kunnen we de sluis eind juli weer openstellen voor het vaarverkeer.

Wij wensen u een fijne koningsdag toe in het versierde Hekendorp!

Update april 2026

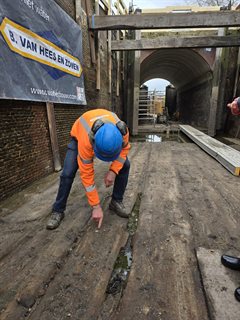

De houten vloer van de sluis is in slechte staat

In april hebben we minder zichtbare, maar wel belangrijke werkzaamheden uitgevoerd. De noordwand is geïnjecteerd om deze waterdicht te maken. Daarna is het voegwerk afgerond. Ook is de omgevingsvergunning aangevraagd bij de gemeente Oudewater voor het versterken van de houten vloerconstructie.

Update maart 2026

Metselwerk in de zijmuur opvullen

In maart zijn we in de sluis gestart met het uitslijpen van het oude voegwerk en het opnieuw voegen van de wanden. De noordwand blijft vochtig door doorsijpelend water; hiervoor is een aanvullend plan opgesteld. Daarnaast is een voorstel voor de monumentencommissie uitgewerkt voor het verstevigen van de vloer, omdat de bestaande houten balken de belasting niet langer zelfstandig kunnen dragen.

Sommige stenen zijn uitgesleten en moeten vervangen worden. Dit noemen we 'inboeten': metselwerk aanvullen, zodat de muur weer compleet en stevig wordt. We restaureren de sluis als rijksmonument zo authentiek mogelijk, met respect voor de oorspronkelijke bouw.

Update februari 2026

Voor het droogzetten van de sluis zijn de vissen voorzichtig gevangen en overgezet naar de Gekanaliseerde Hollandsche IJssel.

Zodra de sluis volledig droog was, zijn de constructie en het metselwerk uitgebreid onderzocht. De bevindingen zijn in overleg met de aannemer en het ingenieursbureau verwerkt in een advies voor de monumentencommissie. De staat van de sluis kwam grotendeels overeen met de eerdere duikinspecties begin 2025. Wel bleek de vloer aan de zijde van de Hollandsche IJssel in slechtere conditie dan verwacht. De houten balkenvloer is in de loop der jaren sterk ingesleten door de werveling van het water tijdens het schutten. De knoesten zijn duidelijk zichtbaar. Het kernhout is grotendeels verdwenen, alleen het spinthout is nog aanwezig. Dit is aanzienlijk minder sterk en biedt onvoldoende constructieve draagkracht.

Een kijkje in de sluis (14 maart)

Open dag in de sluis

Op 14 maart namen zo'n 100 bewoners en andere belangstellenden een kijkje ín de sluis. Het bouwteam van waterschap en aannemer Van Hees begeleidde de bezoekers tijdens de rondleiding en vertelde over de werkzaamheden en de functie van de sluis. De historica van de Historische Kring Oudewater lichtte de geschiedenis van de sluis toe.

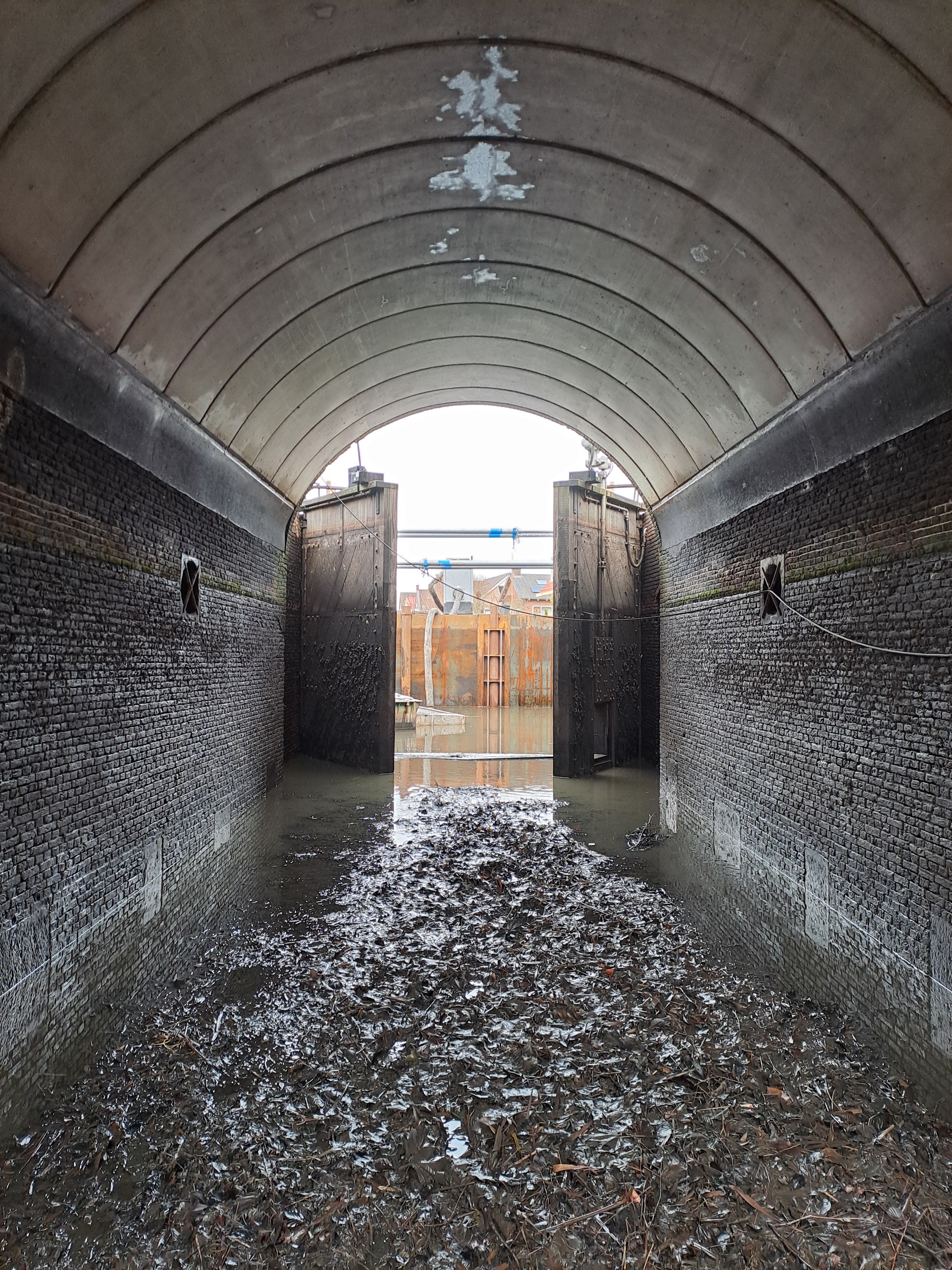

Sluis droog voor reparatie

We hebben het water uit de Goejanverwellesluis gepompt, zodat we hem kunnen repareren. We pakken het draaiwerk van de deuren aan, voegen scheuren en verstevigen de bodem. Ook kunnen we de droge sluis extra inspecteren. De werkzaamheden duren naar verwachting tot aan de zomer, afhankelijk van wat we nog meer aan herstelpunten vinden.

Reparaties en extra onderhoud

Nadat er in 2024 scheuren zijn ontdekt in het metselwerk van de sluiswanden, zijn er duikinspecties en reparatiewerkzaamheden uitgevoerd. Hiermee waren de problemen hiermee niet structureel verholpen. Vanwege de veiligheid is de sluis sinds april 2025 gestremd voor het vaarverkeer. Daarop is besloten om de reparatie breder aan te pakken. Een bouwteam heeft nader onderzoek gedaan en een plan gemaakt voor het herstel van de sluis.

Uit dit onderzoek is duidelijk geworden wat de oorzaak is van de lekkages en wat er nodig is aan reparaties en extra onderhoud. Zo moet onder andere de fundering onder het draaiwerk van de sluisdeuren worden vernieuwd, evenals de vloer van de sluis en een aantal voegen in de muren. Door de sluis droog te zetten, kan de aannemer overal goed bij en kan de sluis nog uitgebreider worden geïnspecteerd.

Scheepvaart tot in de zomer gestremd

De herstelwerkzaamheden duren naar verwachting vier maanden. Dit hangt ook af van mogelijke extra herstelpunten die uit de inspectie blijken. Vanwege deze onzekerheden gaan we ervan uit dat de sluis niet bij de start van het vaarseizoen kan worden geopend en waarschijnlijk een deel van de zomerperiode gesloten blijft.

Kijk voor alternatieve routes op www.vaarweginformatie.nl

Werken vanaf het water

De werkzaamheden worden uitgevoerd vanaf een ponton in het water. Op de doorgaande weg, de Goejanverwelle, kan het verkeer gewoon doorgaan. Alleen de Oostkade kan korte tijd enige hinder ondervinden.

Monumentale sluis

De monumentale sluis uit de 14e eeuw is bekend omdat prinses Wilhelmina van Pruisen, de vrouw van stadhouder Willem V, hier in 1787 werd aangehouden door patriotten. Als onderdeel van de Oude Hollandse Waterlinie kon de sluis worden opengezet om het land onder water te zetten om de vijand tegen te houden.

afbeelding_sluis_2

Nieuws

Behalve op deze projectpagina leest u het nieuws over dit project ook op de volgende websites:

Planning

Legenda

  • Afgelopen
  • Huidig

Verkenningsfase

Status: Afgelopen

We hebben de verschillende onderdelen van de Goejanverwellesluis onderzocht om vast te stellen wat precies de oorzaak is van de lekkage. Ook hebben we bekeken wat er nodig aan reparaties en aanvullend onderhoud.

Planuitwerkingsfase

Status: Afgelopen

Op basis van de onderzoeken maken we een plan voor de uitvoering. In dit plan staat hoe en wanneer we de werkzaamheden gaan uitvoeren. In het bouwteam werken het waterschap, de aannemer en het ingenieursbureau samen aan dit plan en straks aan de uitvoering.

Realisatiefase

Status: Huidig

In deze fase gaan we aan het werk met de reparaties in de sluis. De aannemer voert de werkzaamheden uit volgens het uitvoeringsplan. We zetten de sluis droog om de reparaties en nader onderzoek te kunnen uitvoeren. De uitvoering duurt tot in de zomer van 2026.
