Vervangen oever Stormkade
Vervangen oever Stormkade (Oudewater)
Langs de Stormkade aan de Gekanaliseerde Hollandsche IJssel vervangt het waterschap de oeverconstructie. Over circa 100 meter wordt de oude oever wordt vervangen door een nieuwe, duurzame constructie. Daarin worden ook voorzieningen gemaakt voor kabels en leidingen.

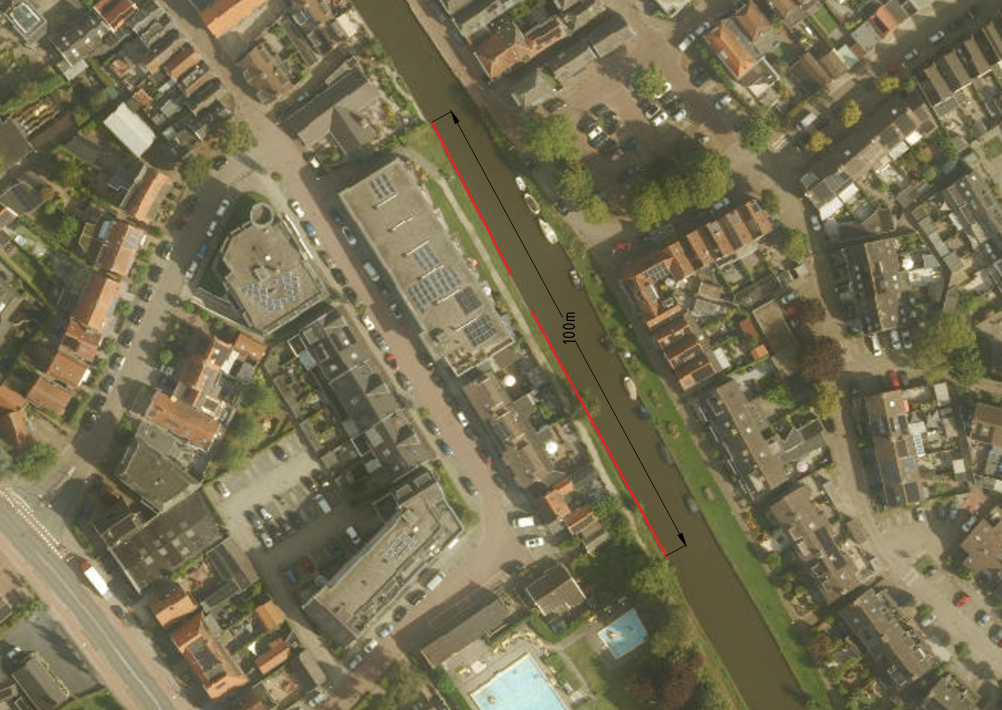

Waar doen we dit?
Waarom doen we dit?
In 2018 is de Stormkade aan de zuidzijde van de Gekanaliseerde Hollandsche IJssel al grotendeels opgeknapt als onderdeel van de waterkering. Dit deel van de Stormkade, een traject van circa 100 meter tussen hectometerpalen 21.4 en 21.5, is toen niet meegenomen. Op dit deel wordt nu de beschoeiing vernieuwd, zodat de oever weer veilig en netjes is voor de toekomst.
Stormkade (Oudewater)
Stormkade (Oudewater)
Wat gaan we doen?
We brengen de oeververdediging langs de Stormkade op orde. De bestaande constructie wordt vervangen door een nieuwe damwand, zodat de oever voorlopig weer jaren meekan. Hiervoor gebruiken we duurzame materialen zoals een hardhouten damwand, geschikt voor een lange levensduur bij deze natte omstandigheden.
Planning
Hieronder ziet u de voorlopige planning voor dit project. Deze wordt aangepast als we nieuwe informatie hebben, of als we meer details kunnen geven.
Legenda
- Huidig
- Aankomend
Voorbereiding: 2025 – 2026
Status: HuidigEerst onderzoeken we de situatie (bodem, ecologie, kabels en leidingen). Daarna werken we een ontwerp en planning uit en vragen we de benodigde vergunningen aan.
Uitvoering: Q4 2026 (nov 2026)
Status: AankomendBij de uitvoering van het plan vervangen we de oude oever door een nieuwe constructie.
Afronding en nazorg: tot en met Q4 2027
Status: AankomendTijdens de nazorgfase volgen de controle, overdracht en afronding.
